地基基础属于地下隐藏工程,,,,,,保存诸多的不清静因素,,,,,,修建完工后难以周全相识其状态,,,,,,在修建物使用时代泛起的事故又难以预先察觉,,,,,,因此一旦爆发事故则难以调解,,,,,,甚至造成灾难性效果。。。。。。

湖北武汉市桥苑新村住宅楼桩基整体失稳爆破拆除案例
汉口桥苑新村一栋在建18层住宅楼泛起整体倾斜,,,,,,重心偏移1442mm,,,,,,为彻底根除隐患,,,,,,最终决议将地面以上部分的5~18层举行控爆炸毁。。。。。。造成这次事故的缘故原由是桩基整体失稳,,,,,,失稳的缘故原由是大宗工程桩偏斜,,,,,,偏斜的缘故原由是多种因素综合影响的效果。。。。。。
1
桩基选型不当,,,,,,该楼的地基是经由工程勘探的,,,,,,在勘探报告中建议选用大口径钻孔灌注桩,,,,,,桩尖持力层可选用埋深40m的砂卵石层。。。。。。但为节约投资,,,,,,又改选用夯扩桩,,,,,,而这种桩易爆发偏位。。。。。。
2
基坑支护计划不对理。。。。。。为节约投资,,,,,,建设单位自行决议在基坑南侧和东南段打5排粉喷桩,,,,,,在基坑西端打2排粉喷桩,,,,,,其余坑边接纳放坡处置惩罚,,,,,,致使基坑未形成完全关闭。。。。。。这样基坑开挖后,,,,,,边坡爆发滑移,,,,,,泛起险情,,,,,,专家们剖析以为该支护计划保存严重缺陷,,,,,,导致大宗工程桩倾斜,,,,,,这是桩基整体失稳的主要缘故原由。。。。。。
3
施工时过失的提高桩顶标高。。。。。。
4
基坑开挖一次究竟严重违章作业。。。。。。
5
未能实时对斜桩和有严重缺陷桩体举行加固。。。。。。
6
相邻基坑打桩施工影响。。。。。。
由于上述几点缘故原由,,,,,,最终导致这幢价值2000万的修建爆破拆除。。。。。。
常用基础结构
修建中常用的基础结构是钻孔灌注桩,,,,,,主要是通过人力或机械挖掘等方法在修建物底层地基中打出桩孔,,,,,,之后用钢筋笼和混凝土浇筑而成的一种桩形式。。。。。。由于钻孔灌注桩有着尺寸大、承载力高的特点,,,,,,因此被普遍适用于种种修建物的地基施工中。。。。。。钻孔灌注桩的清静检测与质量控制关系着整体修建的质量清静,,,,,,是阻止工程事故的要害所在。。。。。。

钻孔灌注桩施工工艺

常见问题的剖析及防治步伐
成孔偏斜
成孔偏斜是指成孔壁桩孔泛起较大笔直误差或弯曲。。。。。。
缘故原由和处置惩罚要领
01
钻机未处于水平位置,,,,,,或施工园地未整平及压实,,,,,,在钻进历程中爆发不匀称沉降。。。。。。钻机就位前,,,,,,应对施工现场举行整平和压实,,,,,,并把钻机调解到水平状态,,,,,,在钻进历程中,,,,,,应经常检查使钻机始终处于水平状态事情。。。。。。钻机平台在钻机就位前,,,,,,必需举行装置验收,,,,,,其平台要牢靠、水平、钻机架要稳固。。。。。。
02
钻孔平台基底座不稳固、未处于水平状态,,,,,,在钻孔历程中,,,,,,钻机架爆发不匀称变形。。。。。。应使钻机顶部的起重滑轮槽、钻杆的卡盘和护筒桩位的中心在统一笔直线上,,,,,,并在钻进历程中避免钻机移位或泛起过大的摆。。。。。。
03
钻杆弯曲,,,,,,讨论松动,,,,,,致使钻头晃动规模较大。。。。。。要经常对钻杆举行检查,,,,,,对弯曲的钻杆要实时调解或放弃。。。。。。
04
土层软硬不均,,,,,,致使钻头受力不均,,,,,,或遇到孤石,,,,,,探头石等。。。。。。使用攻击钻施工时冲程不要过大,,,,,,只管接纳二次成孔,,,,,,以包管成孔的重直度。。。。。。
SHAPE成孔质量检测

SHAPE 成孔质量检测仪是用于深基础质量控制的一款经济适用的装备,,,,,,可丈量钻孔桩,,,,,,地下一连墙,,,,,,条形基础等的开挖尺寸以及笔直度。。。。。。钻孔桩钻孔很少能够做到理想圆柱形,,,,,,孔形不规则可能会对承载力等造成差别水平的影响。。。。。。SHAPE可以将钻孔桩成孔以及其他的深基础开挖情形,,,,,,绘制成一个三维轮廓,,,,,,在浇筑混凝土之前,,,,,,将孔径,,,,,,孔笔直度等参数,,,,,,以图形的方法泛起出来。。。。。。

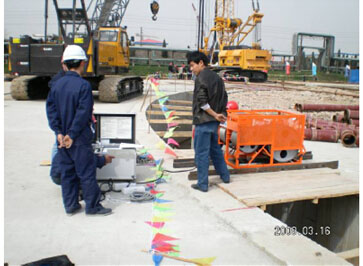

DM-604R超声波钻孔侧壁检测

DM-604钻孔侧壁检测仪接纳超声波反射手艺,,,,,,通过吸收超声波反射脉冲信号,,,,,,得出孔深、孔径、笔直度以及孔壁状态等参数。。。。。???捎糜诠嘧⒆蛘叩叵乱涣匠煽壮刹壑柿康淖酆霞觳。。。。。。
2
缩颈
缩颈,,,,,,即孔小于设计孔径,,,,,,是钻孔灌注桩最常见的质量问题。。。。。。
缘故原由和处置惩罚要领
01
地质结构中含有软弱层,,,,,,在钻孔通过该层中,,,,,,软弱层在土压力的作用下,,,,,,向孔内挤压形成缩孔。。。。。。凭证地质钻探资料及钻井中的土质转变,,,,,,若发明含有软弱层或塑性土时,,,,,,要注重经常扫孔。。。。。。
02
地质结构中塑性土层,,,,,,遇水膨胀,,,,,,形成缩孔。。。。。。针对这种情形,,,,,,应接纳优质泥浆,,,,,,降低失水量。。。。。。
03
钻头磨损过快,,,,,,未实时补焊,,,,,,从而形成缩孔。。。。。。经常检查钻头,,,,,,当泛起磨损时要实时补焊,,,,,,把磨损较多的钻头补焊后,,,,,,再举行扩孔至设计桩径。。。。。。
SHAPE成孔质量检测

DM-604R超声波钻孔侧壁检测

3
桩底沉渣量过多
关于承载桩来说,,,,,,若是沉渣量过大,,,,,,会造成桩受荷时爆发大宗沉降,,,,,,使得桩的承载力失效,,,,,,因此钻孔灌注桩的沉渣量检查是施工控制中的一项要害事情。。。。。。
缘故原由和处置惩罚要领
01
清孔不清洁或未举行二次清孔,,,,,,且古板检查要领无法做到有用监视是造成桩底沉渣量过多的主要缘故原由。。。。。。
清孔的主要目的是扫除孔底沉渣,而孔底沉渣则是影响灌注桩承载能力的主要因素之一。。。。。。灌注桩成孔至设计标高,应充分使用钻杆在原位举行第一次清孔,直到孔口返浆比重一连小于1.10-1.20,测得孔底沉渣厚度小于50mm,即抓紧吊放钢筋笼和沉放混凝土导管。。。。。。由于孔内原土泥浆在吊放钢筋笼和沉放导管这段时间内使处于悬浮状态的沉渣再次沉到桩孔底部而成为永世性沉渣,从而影响桩基工程的质量。。。。。。因此,必需在混凝土灌注前使用导管举行第二次清孔。。。。。。
02
泥浆比重过小或泥浆注入量缺乏而难于将沉渣浮起,,,,,,从而造成桩底沉渣量过多。。。。。。这就要求在成孔后,,,,,,钻头提高孔底250px-500px,,,,,,坚持慢速空转,,,,,,维持循环清孔时间不少于30分钟。。。。。。接纳性能较好的泥浆,,,,,,控制泥浆的比重和粘度,,,,,,不要用清水举行置换。。。。。。
03
钢筋笼吊放历程中,,,,,,未瞄准孔位而碰撞孔壁使土壤坍落桩底,,,,,,造成桩底沉渣。。。。。。因此,,,,,,在钢筋笼吊放时,,,,,,要使钢筋笼的中心与桩中心坚持一致,,,,,,阻止碰撞孔壁。。。。。???山幽筛纸盍溲固致酃ひ占铀俣越痈纸盍俾剩,,,,,镌汰空孔时间,,,,,,从而镌汰沉渣。。。。。。
SQUID孔底质量检测

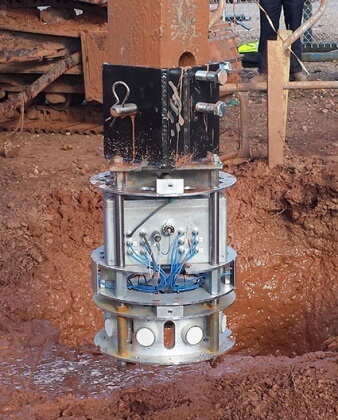

SQUID孔底质量检测可以直接装置在钻杆或者方形钻杆上,,,,,,通过3个探头贯入土层的深度丈量孔底沉渣的厚度。。。。。。该测试迅速,,,,,,探头一遇到破碎土层就会最先丈量。。。。。。
4
塌孔、埋孔
钻孔是一道要害工序,,,,,, 塌孔、埋钻是最容易泛起的事故。。。。。。一样平常在钻进历程中,,,,,,如发明倾轧的泥浆中一直泛起气泡,,,,,,或泥浆突然漏失,,,,,,则体现有孔壁坍陷的迹象。。。。。。
缘故原由和处置惩罚要领
01
做好泥浆制备事情。。。。。。
02
土质松散、护筒周围未用粘土细密填封以及护筒内水位不高以及钻进速度过快、空钻时间过长、成孔后待灌时间过长和灌注时间过长都会会引起孔壁坍陷。。。。。。因此,,,,,,在松散易坍的土层中,,,,,,要适当埋深护筒,,,,,,用粘土密实填封护筒周围,,,,,,使用优质的泥浆,,,,,,提高泥浆的比重和粘度,,,,,,坚持护筒内泥浆水位高于地下水位。。。。。。
03
当遇到小溶洞或裂痕时,,,,,,可能爆发孔内泥浆匀称缓慢下降的征象。。。。。。这时,,,,,,可接纳在泥浆中加适量水泥,,,,,,增大泥浆比重及其护壁效果。。。。。。
